Планировка местоположения АЭС
Fermi Energia планирует построить в Эстонии современную атомную электростанцию малой мощности, ввод которой в эксплуатацию запланирован на 2035 год. Для выбора оптимального места строительства необходимо провести государственное специальное планирование. В его рамках будут проведены исследования и организованы обсуждения с участием государственных органов, разработчика проекта, местных жителей и органов самоуправления, чтобы найти наилучшие решения по всем вопросам, связанным со строительством станции.
Согласно предварительному исследованию Fermi Energia, технически подходящими для размещения малого реактора являются территории в уездах Ляэне-Вирумаа (волость Виру-Нигула, район Кунда) и Ида-Вирумаа (волость Люганузе, деревня Аа). Как инициатор проекта, мы уже провели десятки встреч с местными жителями в обоих регионах и продолжим активный диалог в ходе государственного специального планирования.
На этой странице вы найдёте информацию о процессе планирования, критериях выбора площадки для АЭС и возможностях участия в обсуждении проекта.
NB! Failid võivad olla suured! Ärisaladust sisaldavad lisad ei ole avalikud.
Lisa 1 – Logistiline informatsioon (ärisaladus)
Lisa 1.1 – Ehitiste ja rajatiste kirjeldus (ärisaladus)
Lisa 2 – Tehnilised tingimused tuumajaama liitumiseks Moldova 330 kV alajaamas (ärisaladus)
Lisa 3 – Tehnilised tingimused tuumajaama liitumiseks Letipea 33kV alajaamas (ärisaladus)
Lisa 4 – IAEA juhendid (SSR-1, SSG-35, SSG-16, NG-T-3.7)
Lisa 5 – Fermi Energia SMR Feasibility study part 2, Tractebel 2021
Lisa 6 – Site selection criteria
Lisa 7 – Kandidaatasukohtade tuvastamine (ärisaladus)
Lisa 8 – Planeeringuala koordinaadid
Lisa 9 – Fermi REP kaasamismaatriks
Lisa 10 – KOV nõusolekud REP-is osalemiseks antud asukohtadega (Lüganuse, Viru-Nigula)
Lisa 11 – Economic Impact Analysis, PWC 2022
Lisa 12 – Sotsiaalmajandusliku mõju analüüs, Cumulus Consulting 2021
Lisa 13 – Low and intermediate level radioactive waste strategy, SKB 2021
Lisa 14 – Tuumaenergia, sh. väikeste reaktorite keskkonnamõjud, Hendrikson & Ko 2021
Lisa 15 – Support for development of Environmental Impact Assessment (EIA) Programme, Fortum 2022
Lisa 16 – Tehtud uuringud ja uuringute kava
Lisa 17 – Garantiikiri
Lisa 18 – Etapiviisiline väikereaktorite arenduse ja rajamise rahastus (ärisaladus)
Lisa 19 – Fermi Energia conceptual Statement of HR Development Strategy, Vattenfall 2022
Lisa 20 – Fermi Energia HR Development Strategy, Vattenfall 2021 (ärisaladus)
Lisa 21 – Fermi Energia workforce and training plan, Vattenfall 2022 (ärisaladus)
Lisa 22 – Fermi Energia Staffing Roadmap (ärisaladus)
Lisa 23 – Fermi Energia AS väljavõte MTA registrist
Список разделов

Вовлечение местных жителей
Для привлечения местных жителей и повышения осведомленности населения мы организовали более 50 информационных встреч в Вирумаа, в которых приняли участие более 500 человек (около 270 в Виру-Нигуле и около 230 в Люганузе).
Информационные встречи проводились в следующих населенных пунктах: Аа, Асери, Кивиыли, Кохтла-Ярве, Кохтла-Нымме, Кунда, Люганузе, Маху, Мейдла, Молдова, Оанду, Пюсси, Ряяса, Савала, Соонурм и Виру-Нигула.
АЭС какого типа планируется построить?
Fermi Energia планирует построить атомную электростанцию с двумя реакторами мощностью по 300 МВт, которая потребует земельный участок площадью несколько десятков гектаров. Точное требуемое количество земли будет зависеть от расположения сооружений, что, в свою очередь, зависит от условий выбранного места.

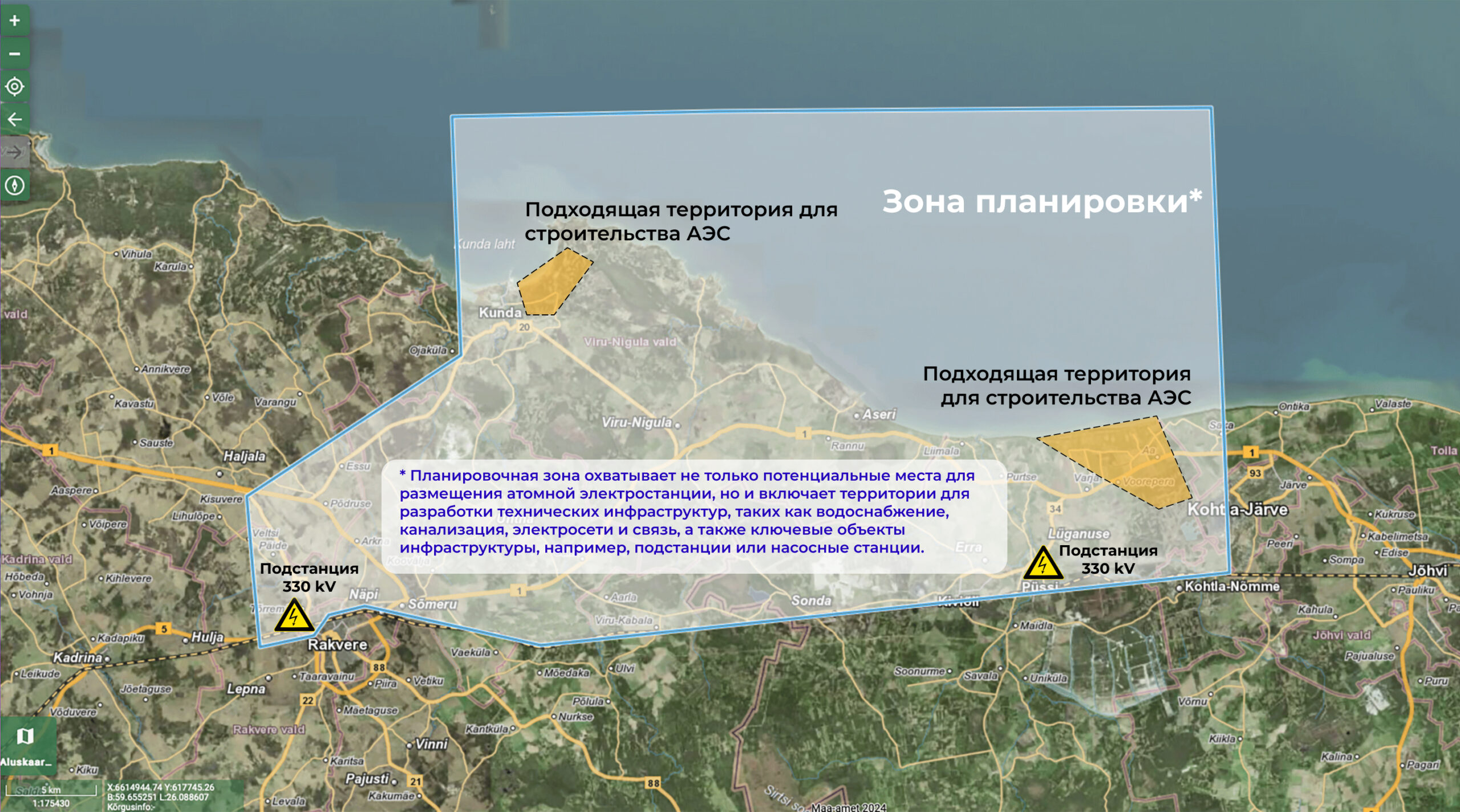

Нажмите на карту, чтобы увидеть в большем масштабе
Атомная электростанция требует для своей работы соответствующих условий. Выбор места для строительства основан на пространственном анализе, выполненном в рамках финального отчета Рабочей группы по ядерной энергетике. Проанализировав результаты этого анализа и опираясь на ранее проведенные исследования, были выделены два потенциальных места в волостях Виру-Нигула и Люганузе. Оба местных самоуправления выразили согласие участвовать в государственном специальном планировании, целью которого является определение наилучшего возможного места для атомной станции.
Основные причины, почему местоположения в волостях Виру-Нигула и Люганузе считаются Fermi Energia наиболее подходящими для строительства станции:
- Хорошая геологическая пригодность, отсутствие геологических нарушений.
- Близость к морю и увеличение глубины морского дна.
- Наличие промышленных зон, которые могут быть использованы для размещения атомной электростанции.
- Наличие квалифицированных работников (сотрудников закрываемых сланцевых электростанций).
- Хорошая социально-экономическая совместимость (создание новых рабочих мест).
- Эффективное сотрудничество с местными жителями и органами власти.
- Высвобождающаяся электрическая мощность и подстанции после закрытия сланцевых электростанций.
- Промышленные клиенты (крупные потребители энергии).
- Наличие промышленных портов, необходимых для транспортировки топлива и компонентов реактора.
- Хорошо развитая транспортная инфраструктура, обеспечивающая удобный доступ для транспортировки материалов и компонентов во время строительства.
- Совместимость с существующими экологическими объектами и достаточное расстояние до охраняемых природных территорий.
Дополнительные материалы
Процесс определения участка для строительства
График планирования
На первом этапе государственное специальное планирование включает обширные исследования, которые займут около 2 лет. После этого последуют детализированные исследования, ориентированные на конкретное местоположение, которые продлятся еще около 2 лет, и окончательное утверждение места строительства. Только после завершения этих этапов разработчик сможет подать заявку на начало строительных работ.
-
2025 - 2027
Этап I: Предварительная оценка местоположений
-
2027 - 2029
Этап II: Утверждение выбранного участка
-
2031 - 2035
Возведение атомной электростанции
-
2035 - 2036
Получение разрешения на эксплуатацию и начало производства электроэнергии
Ключевые исследования, проведенные в рамках планирования
Исследование | Исполнитель |
---|---|
Tractebel, Steiger | |
Steiger, Tractebel | |
Охлаждающие решения для атомной электростанции | WES |
Исследование водных ресурсов в Айду | Maves |
План исследований по оценке воздействия на окружающую среду | Hendrikson, Fortum |
Внешние факторы риска | Tractebel |
Первоначальные планы расположения | Sweco |
Оценка социально-экономических воздействий на уровне региона и страны | Cumulus, PWC |
Дополнительные материалы
Ранее выполненные исследования
Предварительный анализ Fermi Energia
Предварительное исследование местоположений для малого модульного реактора является частью программы технико-экономических анализов, заказанных компанией Fermi Energia в 2020 году.
В рамках этого исследования компании Tractebel Engineering и Steiger OÜ провели всестороннее исследование по всей Эстонии для выявления потенциальных локаций, а также для определения наиболее предпочтительных из них. Выбранные предпочтительные участки представляют собой оптимальные места для строительства малого модульного реактора в Эстонии.

На основании результатов исследования, наиболее потенциальные участки расположены:

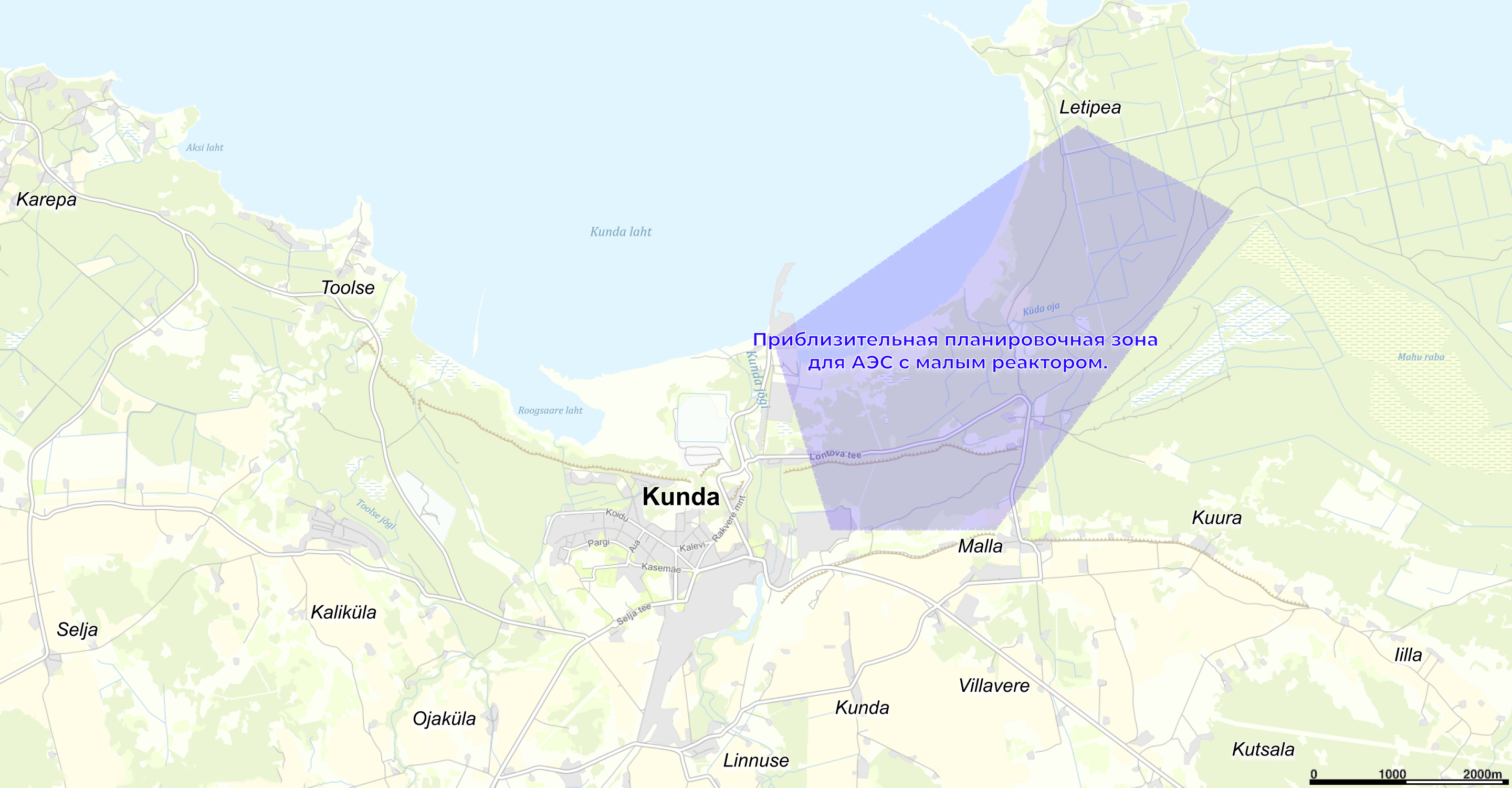

- на полуострове Летипя в волости Виру-Нигула*;

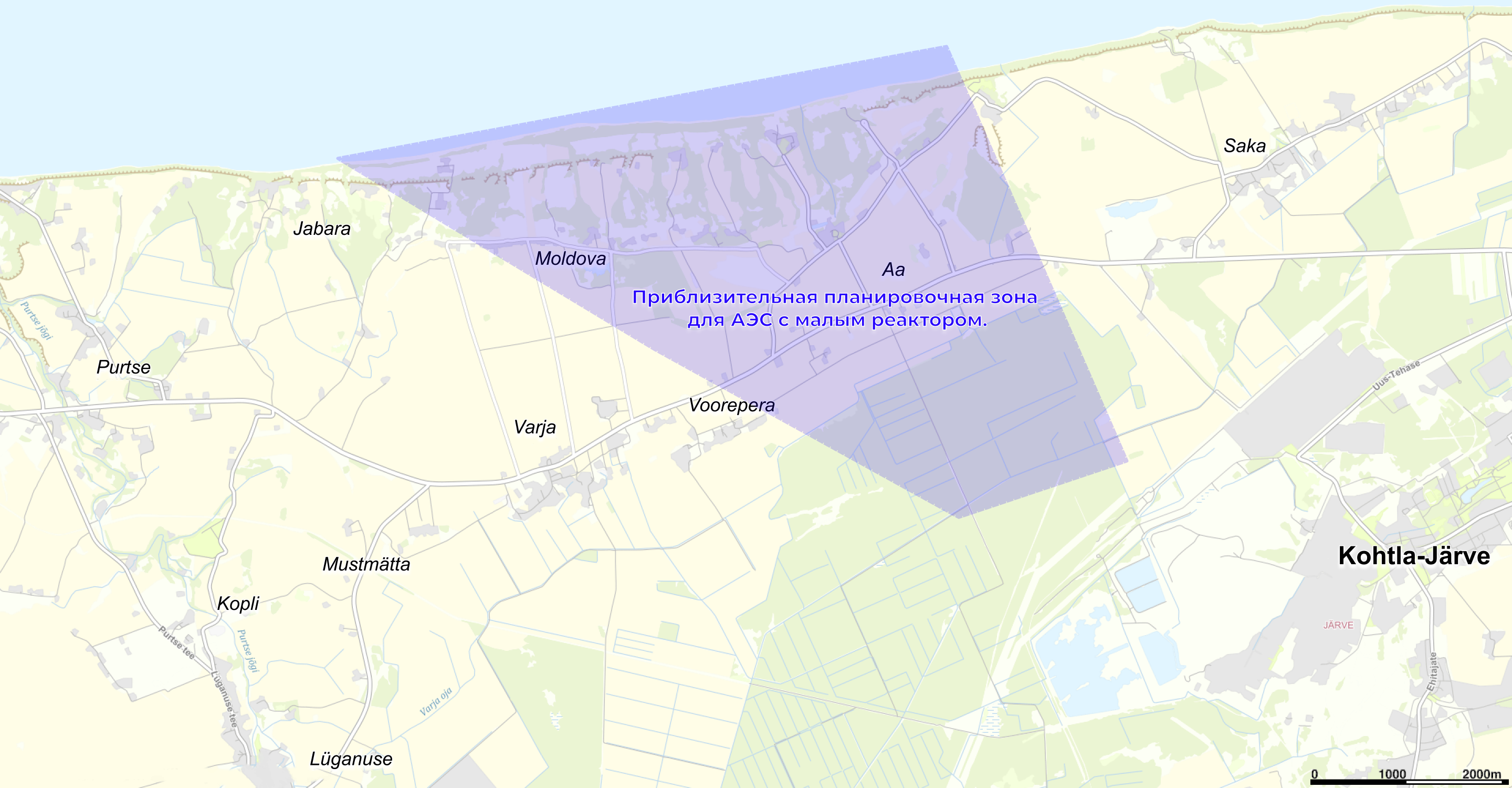

- в волости Люганусе, в районах Айду** и Аа.
* В результате дополнительных анализов были выявлены возможные подходящие участки также рядом с портом Кунда и к востоку от производственного комплекса Estonian Cell.
** Позднее исследование показало, что имеющихся и планируемых водопользователей недостаточно для обеспечения потребностей атомной электростанции, и поэтому рассматривать участок в карьере Айду невозможно.
Выбор подходящей технологии для Эстонии

Учитывая отсутствие опыта эксплуатации ядерных объектов в Эстонии, а также необходимость создания базовых компетенций и подготовки специалистов, эксперты МАГАТЭ рекомендовали придерживаться следующих принципов при выборе технологии:
- Исключить первый в своем роде реактор (First of a Kind, FOAK).
- Не выбирать технологию с ограниченным опытом эксплуатации.
- Выбрать реактор, для которого существует несколько поставщиков ядерного топлива.
- Остановиться на технологии, по которой имеется техническое знание в соседних странах.
Сроки готовности для FOAK ближайшие у реакторов с водяным охлаждением типа III+, так как для их компонентов уже имеется основная инфраструктура. Ожидается, что первые такие реакторы будут готовы в 2028 году в Канаде.
Исходя из этих рекомендаций, Fermi Energia выбрала малый модульный реактор BWRX-300, производителем которого является компания GE Hitachi. Эта технология уже известна в Финляндии и Швеции, и её безопасность была доказана на практике. Также процесс получения разрешений для таких реакторов проще и быстрее, так как регулирующие органы могут опираться на уже существующие стандарты и методические материалы.

Государственный анализ возможных локаций для АЭС
В 2022-2023 годах по заказу подгруппы пространственного анализа Рабочей группы по атомной энергетике был проведен анализ, чтобы определить, существуют ли на территории Эстонской Республики потенциальные районы для строительства атомной электростанции и мест для окончательного захоронения радиоактивных отходов.
В отчете была тщательно проанализирована 11 различных областей: гидрография, топография, батиметрия, демография и расселение, антропогенные риски, геотехника, геология, экологические риски, охрана культурного наследия, охрана окружающей среды, инфраструктура, землепользование, требования по ядерной безопасности и к атомной станции.
В ходе пространственного анализа были определены потенциальные районы для атомной станции с помощью исключающих критериев, а также дополнительные возможные районы для геологического захоронения высокоактивных радиоактивных отходов.
Государство выбрало 15 возможных мест для атомной электростанции. Среди них два места совпадают с выбранными Fermi Energia: районы Лүганузе и Кунда.
Потенциально подходящие участки могут изменяться в ходе дополнительных исследований, уточнений в знаниях (например, технологических характеристиках) или в процессе планирования.
Решение парламента

12.06.2024 Рийгикогу принял решение о поддержке введения ядерной энергии в Эстонии
Решение Рийгикогу о поддержке введения ядерной энергии в Эстонии включает разработку проекта закона о ядерной энергии и безопасности, а также, при необходимости, внесение изменений и дополнений в действующие нормативно-правовые акты, создание органа, регулирующего безопасное использование ядерной энергии, и развитие соответствующих компетенций в данной области.
Рийгикогу принял принципиальное решение о рассмотрении возможности производства ядерной энергии в Эстонии в будущем. Это решение основано, прежде всего, на анализе рабочей группы по ядерной энергии, согласно которому внедрение ядерной энергетики в Эстонии является осуществимым.
Заявка на государственное специальное планирование
14.01.2025 Fermi Energia подала заявку в Министерство экономики и коммуникаций на начало государственной специальной планировки атомной электростанции мощностью 600 МВт.
Государственная специальная планировка необходима для определения лучшего места для строительства планируемой атомной станции, которое удовлетворяло бы потребности местных сообществ и органов местного самоуправления.
Советы муниципалитетов Виру-Нигула и Люганузе приняли решения о своем участии в процессе специального планирования.
Согласно плану, в 2027–2029 годах будут проведены более детализированные исследования выбранного местоположения, а после завершения процесса планировки и принятия закона, регулирующего ядерную энергетику, компания планирует подать заявку на получение разрешения на строительство в 2029 году.
Строительство атомной станции должно начаться в 2031 году, а первый реактор начнет вырабатывать электроэнергию в второй половине 2035 года.
NB! Failid võivad olla suured! Ärisaladust sisaldavad lisad ei ole avalikud.
Lisa 1 – Logistiline informatsioon (ärisaladus)
Lisa 1.1 – Ehitiste ja rajatiste kirjeldus (ärisaladus)
Lisa 2 – Tehnilised tingimused tuumajaama liitumiseks Moldova 330 kV alajaamas (ärisaladus)
Lisa 3 – Tehnilised tingimused tuumajaama liitumiseks Letipea 33kV alajaamas (ärisaladus)
Lisa 4 – IAEA juhendid (SSR-1, SSG-35, SSG-16, NG-T-3.7)
Lisa 5 – Fermi Energia SMR Feasibility study part 2, Tractebel 2021
Lisa 6 – Site selection criteria
Lisa 7 – Kandidaatasukohtade tuvastamine (ärisaladus)
Lisa 8 – Planeeringuala koordinaadid
Lisa 9 – Fermi REP kaasamismaatriks
Lisa 10 – KOV nõusolekud REP-is osalemiseks antud asukohtadega (Lüganuse, Viru-Nigula)
Lisa 11 – Economic Impact Analysis, PWC 2022
Lisa 12 – Sotsiaalmajandusliku mõju analüüs, Cumulus Consulting 2021
Lisa 13 – Low and intermediate level radioactive waste strategy, SKB 2021
Lisa 14 – Tuumaenergia, sh. väikeste reaktorite keskkonnamõjud, Hendrikson & Ko 2021
Lisa 15 – Support for development of Environmental Impact Assessment (EIA) Programme, Fortum 2022
Lisa 16 – Tehtud uuringud ja uuringute kava
Lisa 17 – Garantiikiri
Lisa 18 – Etapiviisiline väikereaktorite arenduse ja rajamise rahastus (ärisaladus)
Lisa 19 – Fermi Energia conceptual Statement of HR Development Strategy, Vattenfall 2022
Lisa 20 – Fermi Energia HR Development Strategy, Vattenfall 2021 (ärisaladus)
Lisa 21 – Fermi Energia workforce and training plan, Vattenfall 2022 (ärisaladus)
Lisa 22 – Fermi Energia Staffing Roadmap (ärisaladus)
Lisa 23 – Fermi Energia AS väljavõte MTA registrist

Правительство приняло принципиальное решение о начале специального планирования
27.01.2025 правительственные партии приняли принципиальное решение о начале специального планирования для поиска местоположения возможной атомной электростанции.
Одновременно продолжается разработка закона о ядерной энергии. Ожидается, что парламент примет решение по этому закону в 2027 году.
Дополнительные материалы
Принципы выбора местоположения для Международного агентства по атомной энергии (МАГАТЭ)
Другие исследования.
- Геологическое исследование для фундамента реактора в Летипяэ | Видео.
- Соответствие эстонской правовой системы для геологического захоронения использованного ядерного топлива | Видео
- Какие специалисты нам понадобятся для работы атомной электростанции? | Видео
- Влияние строительства малых реакторов на социально-экономическую ситуацию | Видео
